一、风险识别
风险识别过程的活动是将不确定性转变为明确的风险陈述。包括下面几项,他们在执行时可能是重复,也可能是同时进行的:
1、 进行风险评估。在项目的初期,以及主要的转折点或重要的项目变更发生时进行。这些变更通常指成本、进度、范围或人员等方面的变更。
2、 系统地识别风险。采用下列三种简单的方法识别风险:风险检查表,定期会议(周例会上),日常输入(每天晨会上)。
3、 将已知风险编写为文档。通过编写风险陈述和详细说明相关的风险背景来记录已知风险,相应的风险背景包括风险问题的何事、何时、何地、如何及原因。
4、 交流已知风险。同时以口头和书面方式交流已知风险。在大家都参加的会议上交流已知风险,同时将识别出来的风险详细记录到文档中,以便他人查阅。
二、风险分析
风险分析过程的活动是将风险陈述转变为按优先顺序排列的风险列表。包括以下活动:
1、 确定风险的驱动因素。为了很好地消除软件风险,项目管理者需要标识影响软件风险因素的风险驱动因子,这些因素包括性能、成本、支持和进度。
2、 分析风险来源。风险来源是引起风险的根本原因。

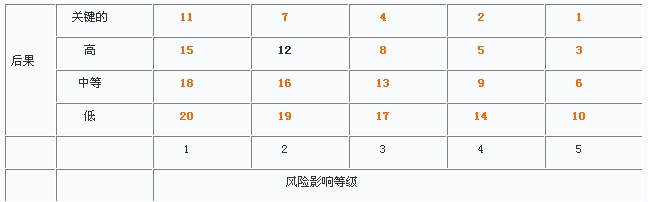

3、 预测风险影响。如果风险发生,就将可能性和后果来评估风险影响。可能性被定义为大于0而小于100,分为5个等级(1、2、3、4、5)。将后果分为4个等级(低,中等,高,关键的)。采用风险可能性和后果对风险进行分组。具体组别如下表所示:

风险影响等级
